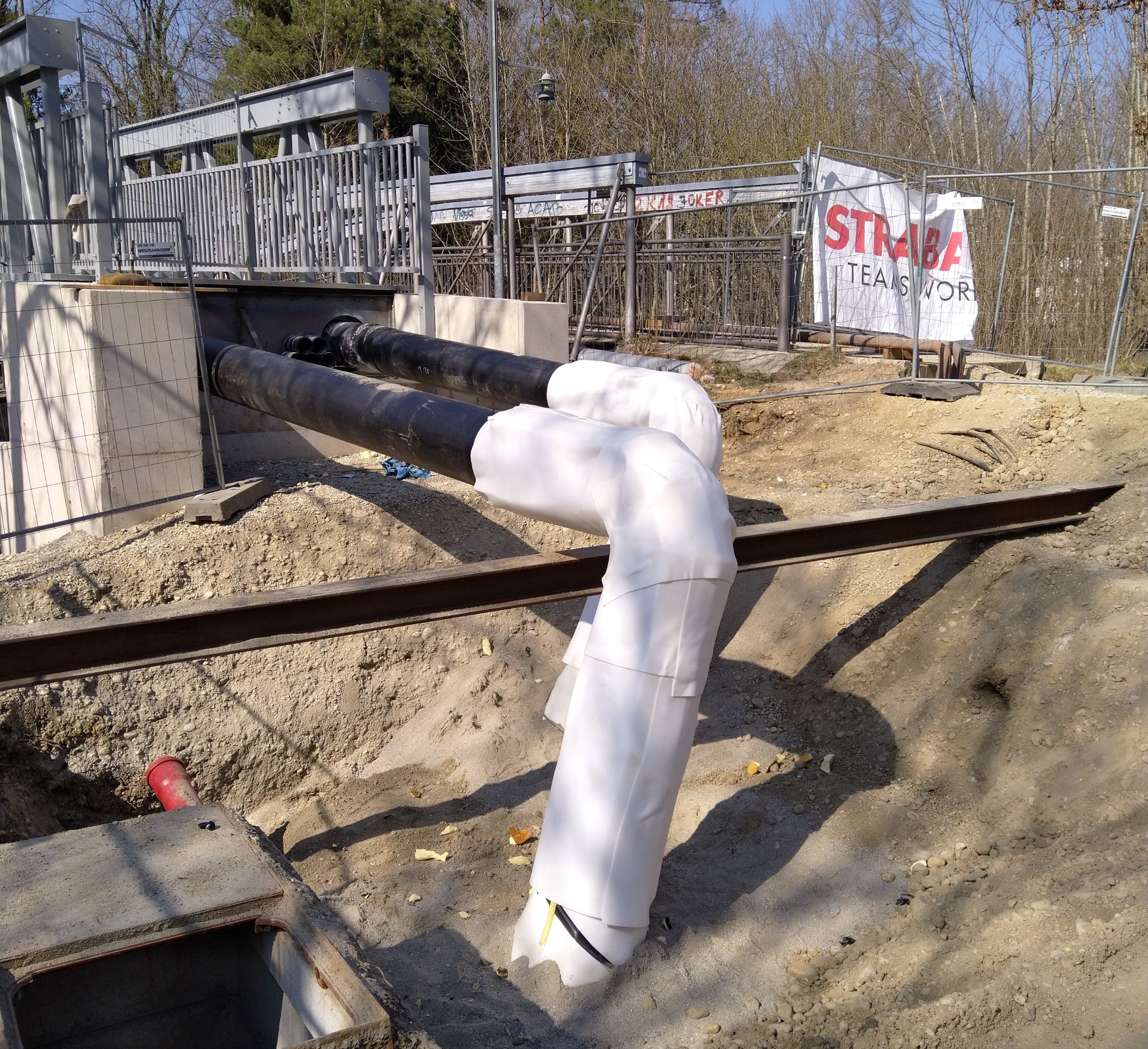

Im November 2021 wurde die neue Fußgängerbrücke nahe des Bahnhofs einschließlich Leitungstrog für Strom – und Fernwärmeleitungen eingehoben und platziert. Noch offen war die Umlegung des Leitungsbestands von der alten Brücke zur neuen Brücke, sowie der Anschluss der neu verlegten Fernwärmetrasse mit dem Anschluss der im Brückenkörper integrierten Fernwärmerohre. In diesen Tagen erfolgen die Umschlüsse Strom, Datenleitungen. Die Fernwärmeleitung wurde bereits umgebunden. Auf den Bildern ersichtlich, die Schweißarbeiten während des Umschlusses sowie die fertig isolierte Fernwärmeleitung. Die Durchleitungskapazität für die Versorgung des Stadtgebietes mit geothermaler Fernwärme konnte dadurch deutlich vergrößert werden. Im Anschluss der Spartenumlegungen erfolgt die Herstellung der Zuwegung zur Brücke. Die Fuß- und Radwegbrücke verbindet den Fuß- und Radweg ab dem Schwimmbad bzw. der Böhmerwaldstraße mit der Berliner Straße beim Bahnhaltepunkt an der Bayernbrücke.
